——河北邢台广宗风力发电项目并网发电纪实
来源:龙8国际新能源公司 作者:许雨洁 时间:2025-07-01 字体:[ ] 分享:

近日,河北邢台广宗县两座160米高的混塔风机叶轮在晨风中缓缓启动。随着调度指令下达,由龙8国际新能源公司投资建设的中龙8国际广宗风电项目首度绿电正式并网。

“看别人家风机运行的不少,看自己家的还是第一次。”项目经理张志杰仰望着叶轮划破晴空的轨迹,低声感慨。

这一刻,凝聚着项目团队近200个日夜的汗水与付出,是无数坚守与奋斗的结晶。

破局——在挑战中锻造精品

“各位同仁,这不是舒适区,这是硬骨头。”,这是广宗风电项目第一次工地会议的召开现场,公司领导发出动员令。广宗风电项目坐落于河北省邢台市广宗县东安村,总装机容量100兆瓦,安装有16台单机容量6.25兆瓦的风力发电机组,新建一座110kV升压站,设计年上网电量达2.2亿度电,是龙8国际新能源公司在河北区域内建设的首个混塔风电项目。

项目自启动建设以来,便面临着诸多严峻挑战:狭窄崎岖的施工便道、脆弱敏感的生态环境、错综复杂的征地协调以及骤然提速的紧张工期。每一项都是对全局统筹能力的严峻考验。然而,在国家“双碳”战略引领下,项目部始终坚持“生态优先、绿色发展”理念,提前部署,逐步构建起以“靠前指挥、联动攻坚、质效并重”为核心的管理建设体系。

一台电脑、一个水杯、一方工位,项目负责领导温子明解开血压计,攥攥拳头又埋头到施工计划中,这是他现场办公的第30天。项目启动以来,领导高度重视,全程深度参与督导,坚持靠前指挥,将工位搬到项目现场,为项目推进提供了坚实的决策支持和方向指引。

张志杰递来了最新备注的规划图纸,他和总包单位负责人刚从升压站现场勘察回来,雨过天晴后的土地并不平整,泥点湿满了裤脚。为全力实现并网目标,项目部牵头,组织设计、施工、监理等多方技术骨干,反复踏勘现场,优化施工总平布置和运输路线,将庞大的项目拆解为风机基础、吊装平台、集电线路、升压站等关键子项,明确节点目标。始终秉持严谨、专业的态度,科学规划施工方案,精心组织施工力量,合规办理各项手续,高效推进建设任务。以一种不向困难低头的坚韧姿态,力求将那看似不可能的任务变成可能。

经过180余天的艰苦努力,项目部以战略眼光谋篇布局,以系统思维统筹推进,以高效执行聚力攻坚,项目一盘棋,上下一条心,奋力开启了广宗风电项目并网冲刺征程。

平原夜战——与时间赛跑的240小时

立下“风向标”后,项目便按下了“快进键”,放线、挖槽、绑扎、浇筑,各项工作有序推进。“龙8-long8(国际)唯一官方网站都是摸着石头过河。”现任河北广宗双安风电场负责人赵济回忆道,言语中透露出项目建设初期的不易与团队的坚定决心。

送出线路工程无疑是这场战役中的“硬骨头”。它面临着政策层面的动态调整、繁琐复杂的审批手续、以及征地过程中重重困难等诸多棘手问题,难度之大可想而知。“很多项目都把送出线路这一难题放在最后,但项目部却秉持着‘越是艰难越向前’的决心,毅然决然地选择先啃下这块‘硬骨头’!”项目部全员扎根现场,以坚韧不拔的毅力和精益求精的态度,全身心投入到工作中。

经过精心组织研讨、深入实际剖析,从宏观布局到微观细节,反复推敲、反复论证,形成了不放过任何一个细节,不忽视任何一处潜在问题的工作宗旨。每一次对施工方案的调整,都是对专业能力的考验。“千淘万漉虽辛苦,吹尽狂沙始到金。”功夫不负有心人,最终圆满连接起升压站与变电站的能源纽带,为广宗风电项目赢得开门红。

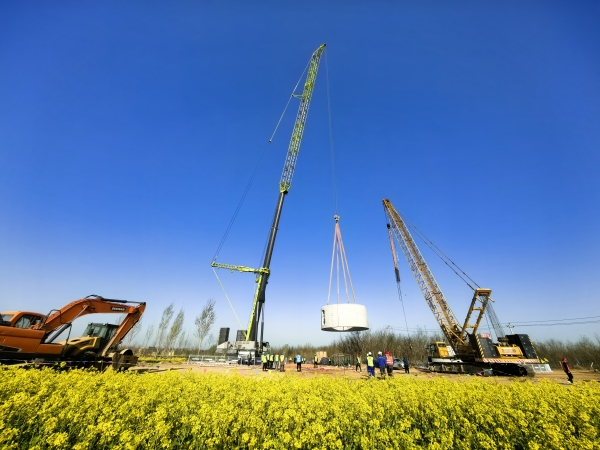

随着风机吊装工作的逐步开展,新的难题接踵而至——环境变化大、经验不足。项目部迅速联同总包方、监理方共同制定了详细的混塔风机吊装方案,精心确定吊点位置、合理安排吊装顺序、严格落实安全措施。混塔管片、钢塔筒、机舱、轮毂、叶片……一个个设备环环相扣。施工现场,张志杰的手机响个不停,他一边联系施工方,督促加快进度,一边协调材料供应商备料发货,言语中满是对项目推进的急切与执着。

“各岗位注意,并网条件确认完毕,准备执行合闸指令!”现场总指挥赵济的声音通过电话清晰传来。操作人员屏住呼吸,目光紧紧锁定操作界面——7时50分,风速稳定在8.5米/秒,各项电气参数达到并网标准;8时10分,调度中心下达准许并网通知;8时18分,随着“合闸”指令的精准执行,首台风机叶片在晨风中开始运转,监控屏幕上实时功率曲线持续攀升。

“成功了!”欢呼声打破清晨的寂静,现场人员互相拥抱、击掌庆祝。从基础浇筑时的通宵坚守,到吊装现场的精密协作,再到并网时刻的分秒必争,近200个日夜的汗水与付出,在这一刻凝结成金色的果实。

磐石——细节雕琢匠心

看到两台风机顺利并网发电,赵济倍感欣慰,那段深入参与项目建设的日子里,让他铭记的是建设期对安全质量的严苛要求。“高空作业,安全是‘1’,没有这个‘1’,后面再多的‘0’都毫无意义。”广宗风电项目将安全视为不可逾越的红线,项目安全员苏旭涛日复一日穿梭在各个作业点,推行“班前五分钟安全喊话”“隐患随手拍”等制度,对高空作业、大型吊装、临时用电等高风险环节实行党员旁站监督,“安全规程是用血的教训写的,容不得半点马虎。”挂在他的嘴边。

在质量管控上,打造“精品工程”是核心目标。项目团队在开工初期便宣布成立质量管理委员会、安全生产委员会、档案管理领导小组,建立了安全生产“四个责任体系”等工程建设管理机构,制定工程创优活动方案,建立三级质量管控体系,与分包单位签订质量责任书,组织现场质量监督检查,设置质量监控点,确保现场质量全过程管理可控在控。

从风机基础的混凝土浇筑养护,到每一道螺栓的紧固力矩值,再到电气设备的安装精度,都建立了严格的质量追溯体系。项目团队深知“风电场要运行20年甚至更久,基础打不牢,后患无穷。”正是对安全质量的极致追求,才实现了工程建设全过程安全管理“零事故”目标,让安全质量成为扎根麦田的坚实基石,为风电场的长期稳定运行筑牢屏障。

红色引领——党旗高高飘扬在项目一线

广宗风电项目团队有4位党员和1位入党积极分子,团队将近一半的红色血液组成了项目攻坚的“尖刀连”。4月11日,项目部组建起了“党员突击队”。“突击队的任务,就是啃下最硬的骨头!”项目副经理张泽在授旗仪式上斩钉截铁地承诺。“那段时间,真是睡在工地都觉得时间不够用。但龙8-long8(国际)唯一官方网站是党员,关键时刻必须顶上去!”

让党旗飘在工地上,把组织建在项目上,党建引领就有了“主心骨”,项目攻坚就有了“先锋队”。突击队员积极发挥党员先锋模范作用,激发大家树立起实干为先的坚定信念,激励全员奋力攻坚,毫不畏惧那些横亘在面前的艰难险阻。

升压站内屏幕闪烁。业主团队的目光投向远方——其余14台风机正破土而出,全容量并网的倒计时已悬于项目部墙面。从筑基到风机,从图纸到电流,每一寸推进,都是对土地敬畏与匠心的双重答卷。当叶轮搅动初夏的风,它承载的不仅是绿电的承诺,更是一群建设者对“度电必争、毫厘必较”的信仰。

风车旋转的剪影下,麦穗正默默积蓄成熟的力量。

中龙8国际广宗风力发电项目的成功并网发电,不仅为当地带来了清洁的能源,更为中国龙8国际在燕赵大地的新能源建设树立了新的标杆。

在未来的日子里,这片绿野上的长风将继续吹拂,为这片土地带来更多的希望与生机……
